हिंदी विवेक
  • Login
  • परिचय
  • संपादकीय
  • पूर्वांक
  • ग्रंथ
  • पुस्तक
  • संघ
  • देश-विदेश
  • पर्यावरण
  • संपर्क
  • पंजीकरण
No Result
View All Result
  • परिचय
  • संपादकीय
  • पूर्वांक
  • ग्रंथ
  • पुस्तक
  • संघ
  • देश-विदेश
  • पर्यावरण
  • संपर्क
  • पंजीकरण
No Result
View All Result
हिंदी विवेक
No Result
View All Result
श्री राम जन्मभूमि मंदिर की प्रगति रिपोर्ट

श्री राम जन्मभूमि मंदिर की प्रगति रिपोर्ट

by हिंदी विवेक
in विशेष
0

अयोध्या में निर्माणाधीन श्री राम जन्मभूमि मंदिर की प्रगति रिपोर्ट (23 मई, 2022 तक की स्थिति)

(1) मेसर्स लार्सन एंड टुब्रो (एल एंड टी) मंदिर और परकोटा (प्राचीर) के निर्माण के लिए ठेकेदार नियुक्त हैं। टाटा कंसल्टेंट इंजीनियर्स (टीसीई) परियोजना प्रबंधन सलाहकार नियुक्त हैं और चार इंजीनियर हैं श्री जगदीश आफले पुणे आईआईटी-मुंबई, गिरीश सहस्त्रभुजनी गोवा आईआईटी-मुंबई, जगन्नाथजी औरंगाबाद, अविनाश संगमनेरकर नागपुर ये सभी ट्रस्ट की ओर से स्वयंप्रेरणा स्वेच्छा से सेवा दे रहे हैं।

(2) 05 अगस्त, 2020 को, भारत के माननीय प्रधान मंत्री श्री नरेंद्र मोदी ने भविष्य के मंदिर के गर्भगृह (गर्भगृह) स्थल पर पूजा करके निर्माण कार्य को गति प्रदान की थी ।

(3) एल एंड टी ने भविष्य के मंदिर की नींव के लिए एक डिजाइन का प्रारूप बनाया था , उसके अनुरूप परीक्षण किया गया था, परंतु आशानुरूप परिणाम नहीं आए तो इस विचार को स्थगित कर दिया गया , यह परीक्षण अगस्त-सितंबर-अक्टूबर, 2020 में किया गया था।

(4) नवंबर-2020 के महीने में, निदेशक (सेवानिवृत्त)-आईआईटी-दिल्ली की अध्यक्षता में एक विशेषज्ञ समिति का गठन किया गया था। समिति के अन्य सदस्य निदेशक (वर्तमान)-आईआईटी-गुवाहाटी, निदेशक (वर्तमान)-एनआईटी-सूरत, दिल्ली, मुंबई और चेन्नई के आईआईटी के प्रोफेसर, निदेशक-सीबीआरआई-रुड़की, एलएंडटी और टीसीई की ओर से वरिष्ठ इंजीनियर थे , निर्माण समिति के अध्यक्ष श्री नृपेंद्र मिश्र की प्रेरणा से यह विशेषज्ञ समिति बनी थी।

(5) जीपीआर सर्वेक्षण – नवंबर-2020 के महीने में, नेशनल जियो रिसर्च इंस्टीट्यूट (एनजीआरआई)-हैदराबाद से अनुरोध किया गया था कि वह निर्माण स्थल पर जमीन का अध्ययन करके और अपनी रिपोर्ट प्रदान करे ताकि नींव के डिजाइन को तय करने में मदद हो सके। एनजीआरआई ने जीपीआर तकनीक का उपयोग करते हुए भू-सर्वेक्षण किया और क्षेत्र की खुली खुदाई करके भूमि के नीचे का मलबा और ढीली मिट्टी को हटाने का सुझाव दिया। यह जीपीआर सर्वेक्षण नवंबर-दिसंबर 2020 में आयोजित किया गया था।

(6) उत्खनन – निर्धारित मंदिर स्थल और उसके आसपास लगभग छह एकड़ भूमि से लगभग 1.85 लाख घन मीटर मलबा और पुरानी ढीली मिट्टी को हटाया गया। इस काम में करीब 3 महीने (जनवरी-फरवरी-मार्च, 2021) लगे। यह स्थल एक विशाल खुली खदान की तरह दिखता था – गर्भगृह में 14 मीटर की गहराई और उसके चारों ओर 12 मीटर की गहराई वाला मलबा व बालू हटाई गई ॥ एक बड़ा गहरा गड्ढा बन गया।

(7) बैक-फिलिंग और मिट्टी को सुदृढ़ करने के लिए रोलर कॉम्पैक्ट कंक्रीट (आरसीसी) का उपयोग – चेन्नई आईआईटी के प्रोफेसरों ने इस विशाल गड्ढे को भरने के लिए विशेष इंजीनियरिंग मिश्रण का सुझाव दिया। आरसीसी कंक्रीट को  सुझाई गई विधि परत दर परत के रूप में कंक्रीट डालना था। 12 इंच की एक परत को 10 टन भारी क्षमता वाले रोलर द्वारा 10 इंच तक दबाया जाता था। घनत्व मापा जाता था ॥ गर्भगृह में 56 परत और शेष क्षेत्र में 48 परतों को डाला गया। इसे पूरा होने में अप्रैल 2021 से सितंबर 2021 तक लगभग 6 महीने लगे । उक्त फिलिंग   को ‘मिट्टी सुदृढ़ीकरण द्वारा भूमि सुधार’ नाम दिया गया ॥

(8) मानव निर्मित चट्टान – यह कहा जा सकता है कि मिट्टी के भीतर एक विशाल मानव निर्मित चट्टान,कम से कम 1,000 वर्षों के लिए दीर्घायु और स्थिरता सुनिश्चित करने के लिए बनाई है ॥

(9) अक्टूबर 2021 – जनवरी 2022 के मध्य भूमिगत RCC की ऊपरी सतह पर, और अधिक उच्च भार वहन क्षमता की एक और 1.5 मीटर मोटी सेल्फ-कॉम्पैक्टेड कंक्रीट RAFT (लगभग 9,000 क्यूबिक मीटर मात्रा में) को 9MtrX 9Mtr के आकार के खंडों में बैचिंग प्लांट, बूम प्लेसर मशीन और मिक्सर का उपयोग करके डाला गया था। । RAFT के निर्दोष निर्माण के इस चरण में IIT-कानपुर के एक प्रोफेसर और परमाणु रिएक्टर से जुड़े एक वरिष्ठ इंजीनियर ने भी योगदान दिया।

(10) हम कह सकते हैं कि RCCऔर  RAFT  दोनों संयुक्त रूप से, भविष्य के मंदिर सुपर-स्ट्रक्चर की नींव के रूप में कार्य करेंगे। देश के प्रमुख इंजीनियरिंग संस्थानों और संगठनों के सामूहिक विमर्श का यह परिणाम है। इस RAFT को पूरा होने में चार महीने लगे (Oct.21-Jan.2022)

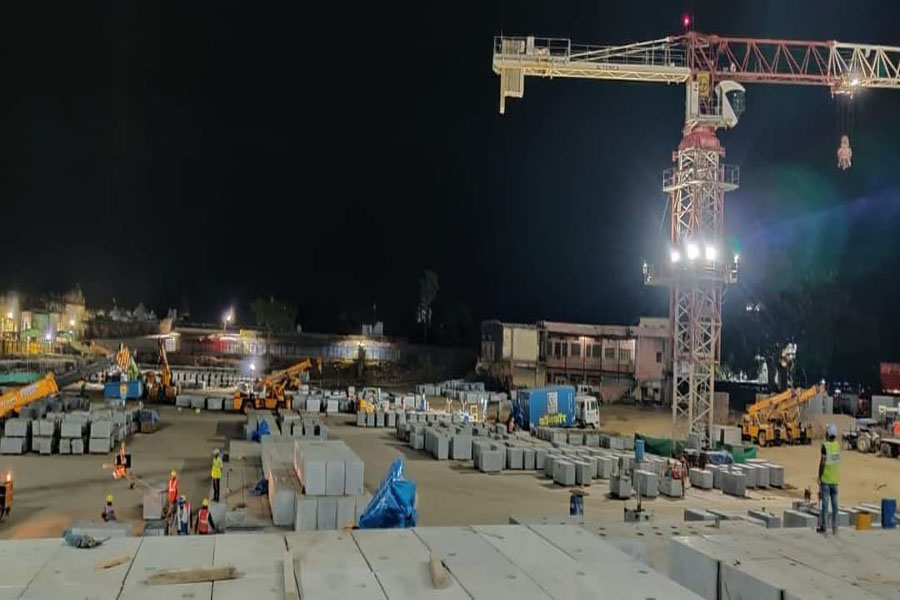

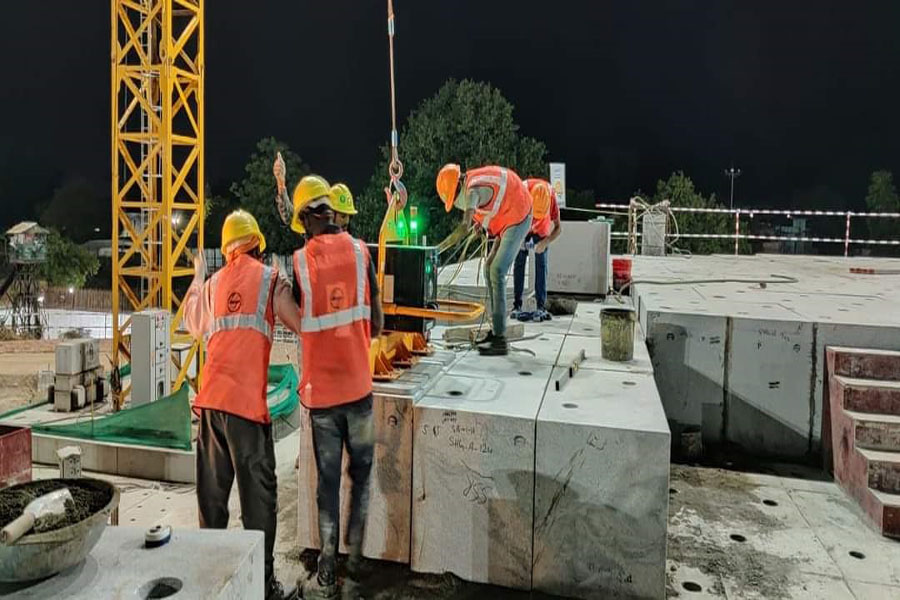

(11) प्लिंथ कार्य – मंदिर के फर्श / कुर्सी को ऊंचा करने का कार्य 24 जनवरी 22 , को शुरू हुआ और यह अभी भी प्रगति पर है। प्लिंथ को RAFT की ऊपरी सतह  के ऊपर 6.5 मीटर की ऊंचाई तक उठाया जाएगा। । प्लिंथ को ऊंचा करने के लिए कर्नाटक और तेलंगाना के ग्रेनाइट पत्थर के ब्लॉक का इस्तेमाल किया जा रहा है। एक ब्लॉक की लंबाई 5 फीट, चौड़ाई 2.5 फीट और ऊंचाई 3 फीट है। इस कार्य में लगभग 17,000 ग्रेनाइट ब्लॉकों का उपयोग किया जाएगा। सितंबर, 2022 के अंत तक प्लिंथ को ऊंचा करने का काम पूरा होने की अपेक्षा है।

(12) बहुत शीघ्र गर्भगृह और उसके आसपास नक्काशीदार बलुआ पत्थरों को रखना प्रारम्भ होगा । प्लिंथ का काम और नक्काशीदार पत्थरों की स्थापना एक साथ जारी रहेगी। राजस्थान के भरतपुर जिले में बंसी-पहाड़पुर क्षेत्र की पहाड़ियों से गुलाबी बलुआ पत्थरों का उपयोग मंदिर निर्माण में किया जा रहा है। मंदिर में करीब 4.70 लाख क्यूबिक फीट नक्काशीदार पत्थरों का इस्तेमाल किया जाएगा। राजस्थान में सिरोही जिले के पिंडवाड़ा कस्बे में नक्काशी स्थल से नक्काशीदार पत्थर अयोध्या पहुंचने लगे हैं।

(13) मंदिर के गर्भगृह क्षेत्र के अंदर राजस्थान की मकराना पहाड़ियों के सफेद संगमरमर का प्रयोग किया जाएगा। मकराना संगमरमर की नक्काशी का कार्य प्रगति पर है और इनमें से कुछ नक्काशीदार संगमरमर के ब्लॉक भी अयोध्या पहुंचने लगे हैं।

(14) परकोटा-आच्छादित बाहरी परिक्रमा मार्ग– मंदिर निर्माण क्षेत्र और उसके प्रांगण के क्षेत्र सहित कुल 8 एकड़ भूमि को घेरते हुए एक आयताकार दो मंजिला परिक्रमा मार्ग परकोटा बनेगा , इसी के पूर्व भाग में प्रवेश द्वार होगा। इसे भी बलुआ पत्थर से बनाया जाएगा। यह परकोटा भीतरी भूतल से 18 फीट ऊंचा  है और चौड़ाई में  14 फीट होगा। इस परकोटा में भी 8 से 9 लाख घन फीट पत्थर का उपयोग होगा।

(15) कुल पत्थर की मात्रा – इस मंदिर परियोजना में – परकोटा (नक्काशीदार बलुआ पत्थर) के लिए उपयोग किए जाने वाले पत्थरों की मात्रा लगभग 8 से 9 लाख क्यूबिक फीट है, 6.37 लाख घन फीट बिना नक्काशी वाला ग्रेनाइट प्लिंथ के लिए, लगभग 4.70 लाख क्यूबिक फीट नक्काशीदार गुलाबी बलुआ पत्थर मंदिर के लिए, 13,300 घन फीट मकराना सफेद नक्काशीदार संगमरमर गर्भगृह निर्माण के लिए और 95,300 वर्ग फुट फर्श और क्लैडिंग के लिए प्रयोग किया जाएगा।

(16) रिटेनिंग वॉल – मंदिर के चारों ओर मिट्टी के कटान को रोकने और भविष्य में संभावित सरयू बाढ़ से बचाने के लिए  दक्षिण , पश्चिम और उत्तर में रिटेनिंग वॉल का निर्माण भी चल रहा है। सबसे निचले तल पर इस वॉल की चौड़ाई 12 मीटर है और नीचे से इस वॉल की कुल ऊंचाई लगभग 14 मीटर होगी। यह ध्यान रखना आवश्यक है कि मंदिर के पूर्व से पश्चिम की ओर के स्तरों में 10 मीटर का अंतर है अर्थात पूर्व की ओर से पश्चिम की ओर ढलान है।

(17) वर्तमान में सभी गतिविधियां एक साथ प्रगति पर हैं, उदाहरण के लिए, गर्भगृह के चारों ओर प्लिंथ और नक्काशीदार गुलाबी बलुआ पत्थर के ब्लॉकों की स्थापना, पिंडवाड़ा में गुलाबी बलुआ पत्थरों की नक्काशी, मकराना मार्बल्स की नक्काशी और आरसीसी रिटेनिंग वॉल निर्माण आदि। मंदिर का यह निर्माण कार्य निश्चित ही एक इंजीनियरिंग चमत्कार कहा जायेगा ॥

(18) प्रथम चरण में एक तीर्थ सुविधा केंद्र लगभग 25,000 तीर्थयात्रियों को आवश्यक सुविधाएं प्रदान करेगा। इसे पूर्व की दिशा में मंदिर पहुंच मार्ग के निकट बनाया जाएगा।

(19) भगवान वाल्मीकि, केवट, माता शबरी, जटायु, माता सीता, विघ्नेश्वर (गणेश) और शेषावतार (लक्ष्मण) के मंदिर भी योजना में हैं और इन्हें कुल 70 एकड़ क्षेत्र के भीतर परन्तु परकोटा के बाहर मंदिर के आसपास के क्षेत्र में निर्माण किया जायेगा ॥

(20) मंदिर के आयाम:

(i) भूतल पर पूर्व-पश्चिम दिशा में लंबाई – 380 फीट।

(ii) भूतल पर उत्तर-दक्षिण दिशा में चौड़ाई – 250 फीट।

(iii) गर्भगृह पर जमीन से शिखर की ऊंचाई – 161 फीट

(iv) बलुआ पत्थर के स्तंभ- भूतल-166; प्रथम तल -144; दूसरा तल – 82 (कुल-392)

(v) आम तौर पर हर महीने निर्माण समिति सभी इंजीनियरों और वास्तुकारों के साथ श्री नृपेंद्र मिश्राजी की अध्यक्षता में 2 से 3 दिनों तक बैठती है और प्रत्येक विवरण पर बहुत बारीकी से चर्चा करती है। श्री सी.बी. सोमपुरा, अहमदाबाद मंदिर और परकोटा के वास्तुकार हैं, जबकि श्री जय काकतीकर  (डिजाइन एसोसिएट्स, नोएडा) परकोटा से बाहर के शेष क्षेत्र के लिए वास्तुकार हैं।

(21) श्री राम जन्मभूमि मंदिर का निर्माण समग्र, परोपकारी और समकालिक संस्कृति पर आधारित सांस्कृतिक राष्ट्रवाद की रक्षा, संरक्षण और बढ़ावा देने के लिए एक ऐतिहासिक कार्य है। यह देश की राष्ट्रीय एकता और अखंडता को सुनिश्चित करेगा। आने वाली पीढ़ियां इसे सांस्कृतिक स्वतंत्रता और राष्ट्रीय पुनर्निर्माण के लिए अग्रणी कार्य के रूप में देखेंगी।

प्रस्तुति द्वारा — ( क ) श्री नृपेंद्र मिश्र , अध्यक्ष श्री राम जन्मभूमि मन्दिर निर्माण समिति ( ख) चम्पत राय , महामन्त्री , श्री राम जन्मभूमि तीर्थ क्षेत्र , अयोध्या

Share this:

  • Twitter
  • Facebook
  • LinkedIn
  • Telegram
  • WhatsApp
Tags: construction in ful swinghindi viveklarson and tubro

हिंदी विवेक

Next Post
जम्मू एवं कश्मीर पुलिस पदक

जम्मू एवं कश्मीर पुलिस पदक

Leave a Reply Cancel reply

Your email address will not be published. Required fields are marked *

हिंदी विवेक पंजीयन : यहां आप हिंदी विवेक पत्रिका का पंजीयन शुल्क ऑनलाइन अदा कर सकते हैं..

Facebook Youtube Instagram

समाचार

  • मुख्य खबरे
  • मुख्य खबरे
  • राष्ट्रीय
  • राष्ट्रीय
  • क्राइम
  • क्राइम

लोकसभा चुनाव

  • मुख्य खबरे
  • मुख्य खबरे
  • राष्ट्रीय
  • राष्ट्रीय
  • क्राइम
  • क्राइम

लाइफ स्टाइल

  • मुख्य खबरे
  • मुख्य खबरे
  • राष्ट्रीय
  • राष्ट्रीय
  • क्राइम
  • क्राइम

ज्योतिष

  • मुख्य खबरे
  • मुख्य खबरे
  • राष्ट्रीय
  • राष्ट्रीय
  • क्राइम
  • क्राइम

Copyright 2024, hindivivek.com

Facebook X-twitter Instagram Youtube Whatsapp
  • परिचय
  • संपादकीय
  • पूर्वाक
  • देश-विदेश
  • पर्यावरण
  • संपर्क
  • पंजीकरण
  • Privacy Policy
  • Terms and Conditions
  • Disclaimer
  • Shipping Policy
  • Refund and Cancellation Policy

copyright @ hindivivek.org by Hindustan Prakashan Sanstha

Welcome Back!

Login to your account below

Forgotten Password?

Retrieve your password

Please enter your username or email address to reset your password.

Log In

Add New Playlist

No Result
View All Result
  • परिचय
  • संपादकीय
  • पूर्वांक
  • ग्रंथ
  • पुस्तक
  • संघ
  • देश-विदेश
  • पर्यावरण
  • संपर्क
  • पंजीकरण

© 2024, Vivek Samuh - All Rights Reserved

1
